Der Baubericht macht Lust auf Schule

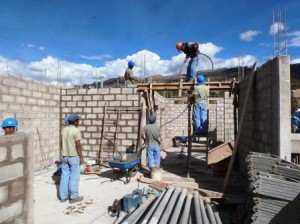

Liebe Diospi Suyana Freunde, im Obergeschoss des Verwaltungsgebäudes sind die Mauerarbeiten jetzt abgeschlossen und wir haben mit dem Einschalen der Decke begonnen.



Die Verputzarbeiten im Gebäude 2 gehen gut voran und bis heute sind in diesem Gebäude rund 1000 m² Wandputz aufgebracht worden.

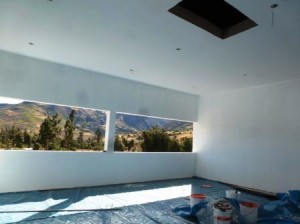

Die Estricharbeiten in den 18 Klassenräumen (Geb. 3 – 5) sind fertiggestellt, eine Gesamtleistung von 864 m² Verbundestrich. In der nächsten Woche fangen wir an den Estrich in den Laubengängen einzubringen.



Bei der Sporthalle sind wir bis auf weiteres mit Ausschachtungs- und Fundamentierungsarbeiten beschäftigt. Unsere “Wühlmäuse” kämpfen sich voran!



Herzliche Grüße aus dem z. Zt. sehr herbstlichen Curahuasi,  Udo
