Der letzte Baubericht vor dem Festival – es verbleiben noch fünf Tage

Das Wort hat Bauingenieur Udo Klemenz

Liebe Diospi Suyana Freunde, dies ist mein letzter Wochenbericht vor dem Festival, was aber nicht bedeutet, dass wir mit Allem fertig geworden wäre. Wir hoffen, dass auch das unfertige Wasch- und Toilettenhaus seinen Zweck für die jugendlichen Festivalteilnehmer erfüllt und uns gewisse Improvisationen nachgesehen werden.

Bis zum Samstagabend müssen wir auf Anweisung der Festivalleitung die Baustelle von sämtlichen Baumaterialien, Bauschutt usw. geräumt haben, dementsprechend hektisch geht es auch auf dem gesamten Gelände zu.

Was haben wir geschafft? Die Zisterne ist ausgeschalt und weitestgehend gesäubert und wird seit Dienstagnachmittag befüllt. Da nur begrenzt Wasser aus der städtischen Leitung über eine 1/2“-Leitung zur Verfügung steht geht auch die Befüllung entsprechend langsam voran.

Im unteren Gebäude sind die Wände verputzt und der Estrich eingebracht, sodass die Montage der Sanitärobjekte erfolgen kann. Die Türen für die einzelnen Kabinen sind in unserer eigenen Schreinerei in Arbeit. Die rückwärtigen Gebäudeaußenwände sind ebenfalls verputzt für die Montage der Waschrinnen aus Edelstahl. Das setzt voraus, dass der Nachunternehmer aus Cusco sein Liefer- und Montageversprechen einhält. Die erforderlichen Gehwege rings um die Gebäude sind in Arbeit und werden bis Samstagabend fertiggestellt sein.

Der Anschluss des Abwasserkanals an das städtische Abwassersystem ist erfolgt, ebenso der Revisionsschacht auf unserem Grundstück. Ich hoffe, dass das Dach Gebäude 1 auch bis Samstagabend eingedeckt ist. Das Stahlgerüst für den 2500 l Puffertank wird gerade zusammen geschweißt.

Mit einer reduzierten Mannschaft werden wir nach dem Festival die Restarbeiten angehen.

Ganz liebe Grüße aus Curahuasi und eingesegnetes Wochenende wünscht, Udo

Der schwer zugängliche Ringbalken wird auf etwas abenteuerliche Weise betoniert.

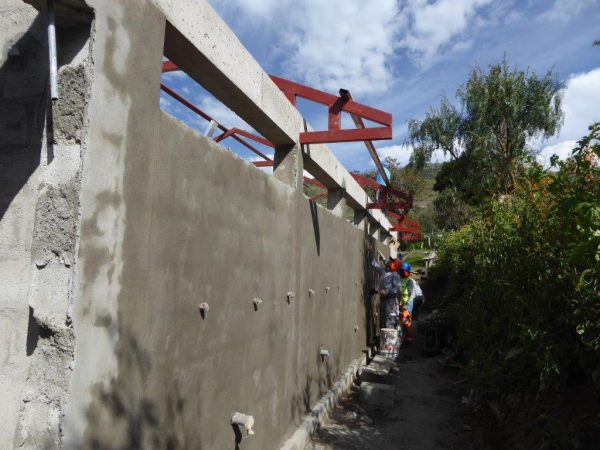

Die Wände für die Waschrinnen werden verputzt.

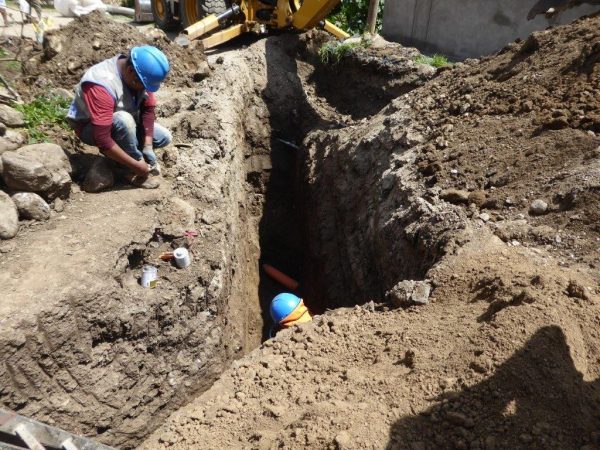

In etwa 3 m Tiefe haben wir das städtische Abwasserrohr gefunden.

Das Toilettenhäuschen wird langsam fertig.

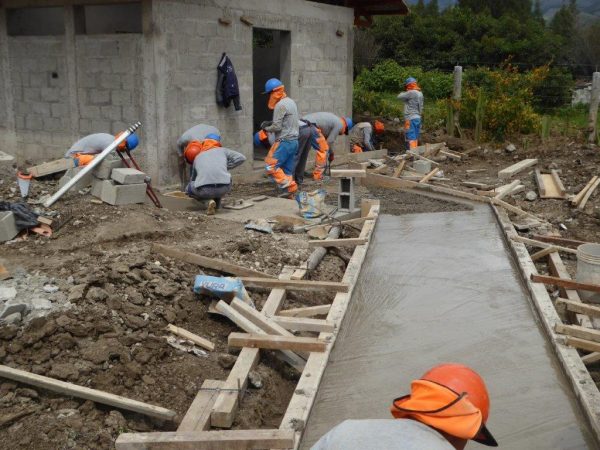

Der Zugangsweg zum Gebäude 2 wird betoniert.
Das Küchenzelt steht auf Platz 1.
Auf Platz 2 wird noch Rasen verlegt. Im Hintergrund steht der Puffertank für das Toilettenhäuschen.
