Tres proyectos de construcción y pronto serán cuatro

El ingeniero civil Christian Heuchert mantiene una visión general

Queridos amigos, en las dos últimas semanas, el trabajo de construcción ha sido muy variado y desafiante y ha sido necesario realizar varias tareas a la vez. También ha sido un reto terminar las obras principales y no descuidar los trabajos de mantenimiento del hospital, el colegio y el centro infantil. Por tanto, hoy puedes esperar un informe de construcción más extenso.

Colegio: Las obras del Colegio avanzan a buen ritmo. Sin embargo, está por ver si conseguiremos hormigonar las cuatro plantas antes de la temporada de lluvias, sea cuando sea que empiece. La primera planta se hormigonará en agosto. En estos momentos, se están instalando a mano varias toneladas de acero de refuerzo en el encofrado del techo para que la construcción de hormigón armado prevista sea portante y antisísmica. La escalera del edificio A también está creciendo y se ha hormigonado hasta el rellano intermedio.

Ya se ha hormigonado la mitad de las columnas del Edificio B y han comenzado los trabajos de albañilería. Al mismo tiempo, también se están instalando los conductos vacíos y las cajas de toma de corriente. Las ranuras necesarias para los conductos vacíos se cortan en los ladrillos mientras se coloca la albañilería. Esto simplifica el trabajo y es más rápido que tener que cincelarlas después con un martillo perforador.

Residencia II: La empresa constructora de Abancay comenzó la construcción de la Residencia II el 18 de agosto. Mientras tanto, se ha cavado la fosa de excavación y se han medido los ejes principales para el edificio. Nuestros hombres y mujeres de la construcción y el mantenimiento sólo participan marginalmente en este proyecto de construcción. Pero estamos pendientes de que se cumplan nuestras «normas Diospi Suyana» y de que tengamos pocos problemas de mantenimiento más adelante. Por lo tanto, hay que tener especial cuidado al poner los cimientos, lo que lleva mucho tiempo pero es importante.

Justo a tiempo para el inicio de las obras, el sistema solar fue desmontado de la obra e instalado en otro lugar. Agradecemos que no se produjeran daños importantes. Las obras se interrumpieron durante la ceremonia de inauguración del MRT. No obstante, gracias a nuestros ingeniosos trabajadores, el hospital y la Residencia I siempre tuvieron agua caliente. Los hombres de mantenimiento contaron con el apoyo de algunos trabajadores de la construcción del Colegio. El resultado es impresionante.

Centro de reuniones cristianas: Por hermosa que sea la vista de los Andes desde los balcones, aún quedan muchas tareas por terminar en la ampliación. Las llamadas «pequeñas cosas», que en total aún suponen muchas semanas de trabajo. En la cocina puede empezar la coordinación con el proveedor de electrodomésticos, pero en los dormitorios aún faltan la porcelana sanitaria, las lámparas y los muebles. Actualmente se está trabajando en el suelo del vestíbulo principal. Esto requiere muchos preparativos antes de poder colocar el parqué.

Te invitamos a rezar por nuestro departamento técnico, por la seguridad de nuestros empleados durante los próximos trabajos y por una sabia gestión del tiempo. (Foto superior: El techo de la planta baja se está preparando para el hormigonado).

Saludos, Christian

El Edificio B también sigue creciendo. Un equipo de construcción de 15 hombres y mujeres está trabajando en él.

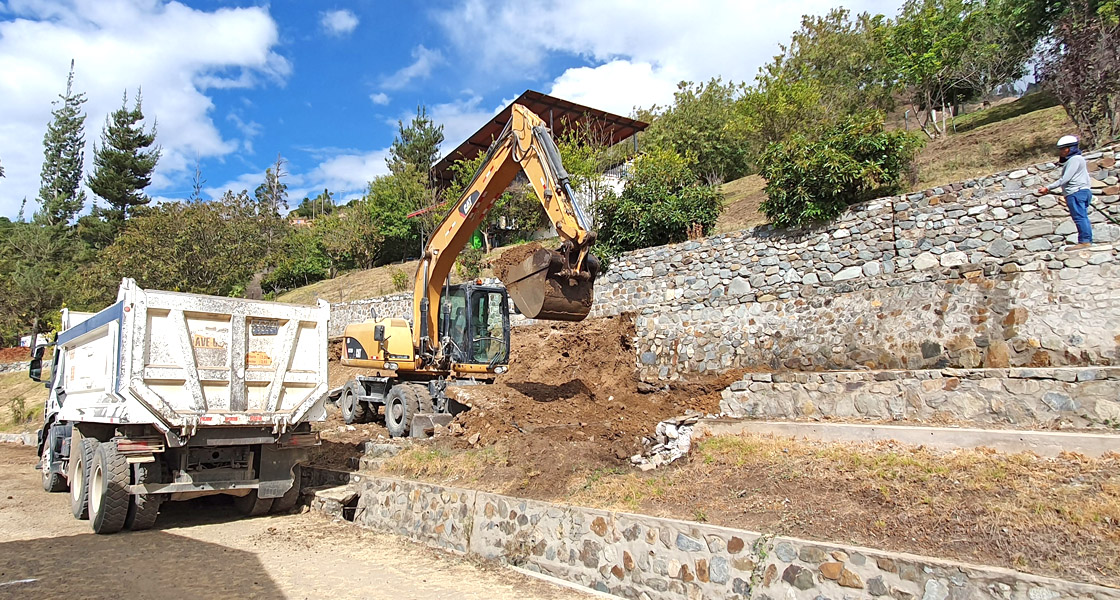

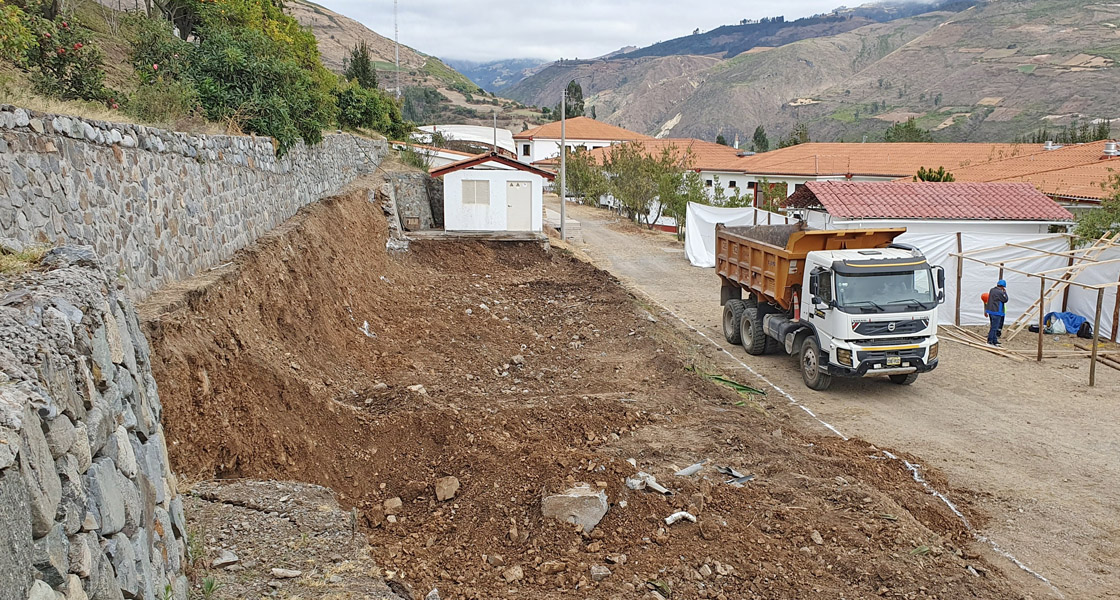

Una gran excavadora y un camión se utilizan para excavar el talud para los cimientos de la nueva Residencia. La pala excavadora era tan grande que hubieran podido acomodarse dos personas.

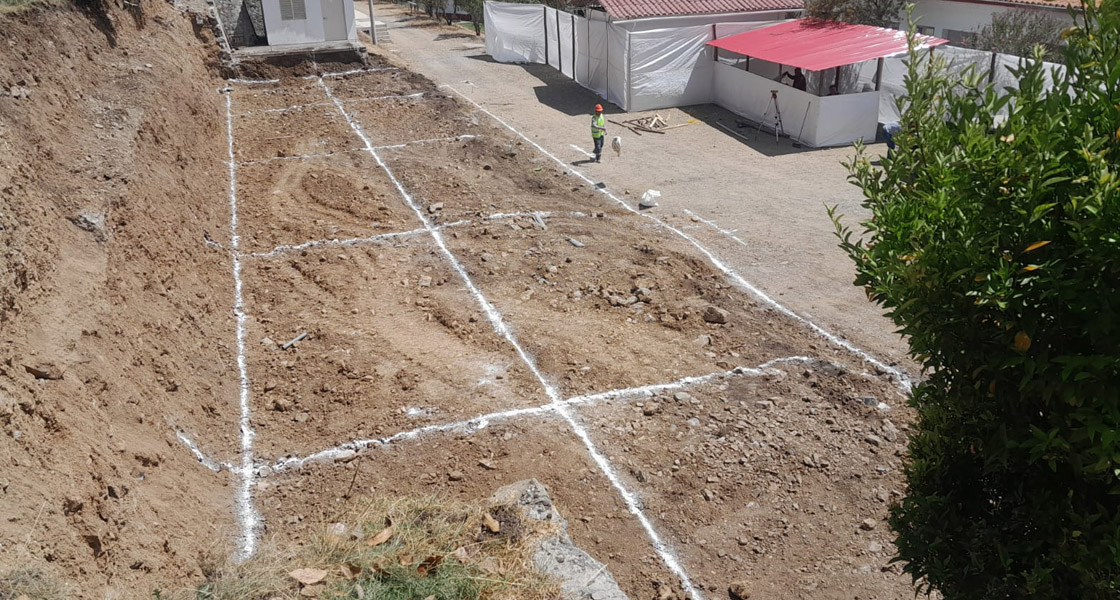

Al cabo de tres días, se retiró el talud y se nivelaron los ejes (blancos). Véase la imagen de abajo.

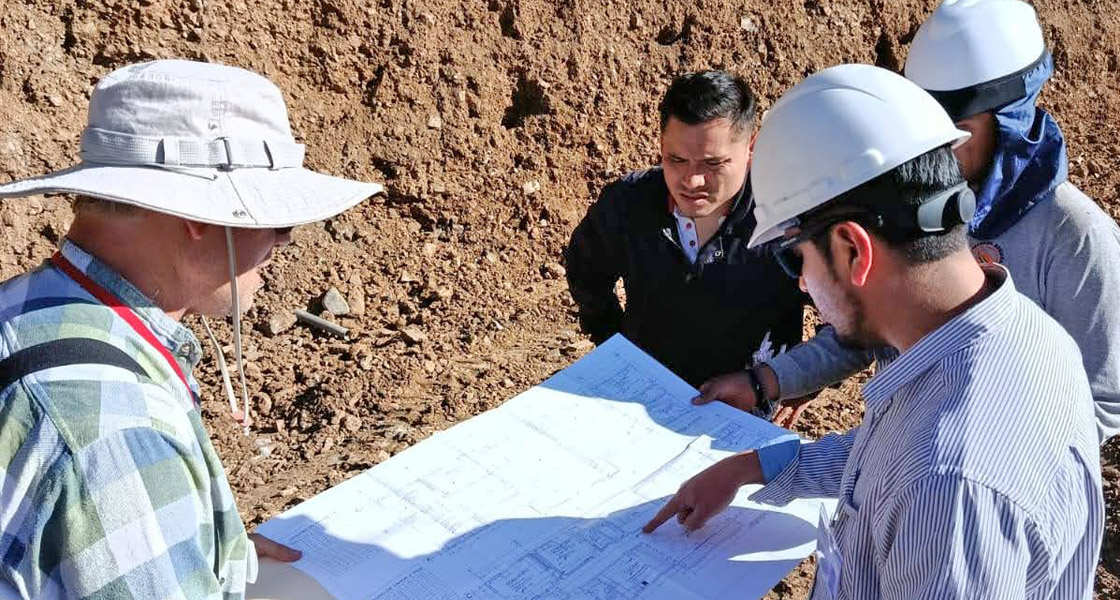

Los planes de construcción se examinan críticamente.

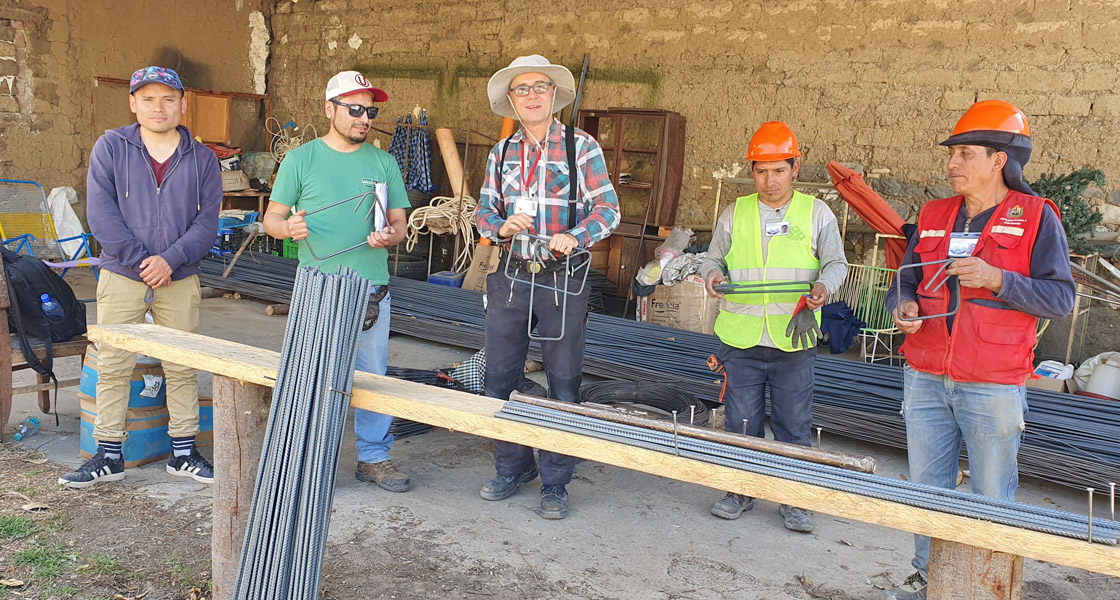

Visita al taller subcontratado para procesar las barras de refuerzo.
El sistema solar térmico reubicado para la preparación de agua caliente: ¡un trabajo impecable!
No todos los paneles solares caben en el tejado. La valla de construcción del nuevo edificio al fondo.
¿Cómo de bonita será la vista desde el centro de reuniones después de la temporada de lluvias?

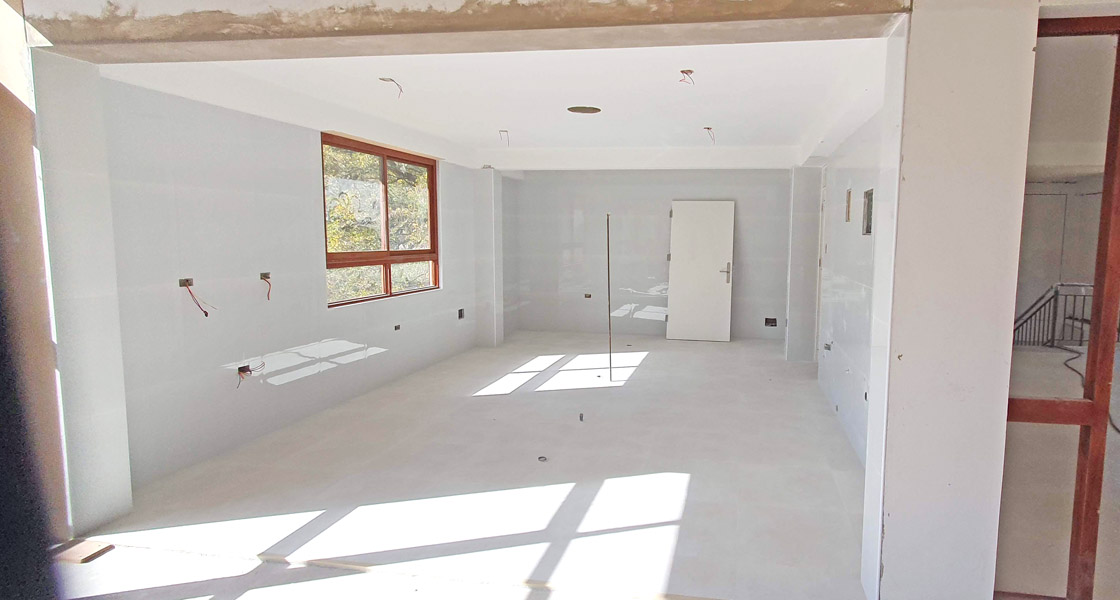

Los electrodomésticos de la cocina pueden venir.

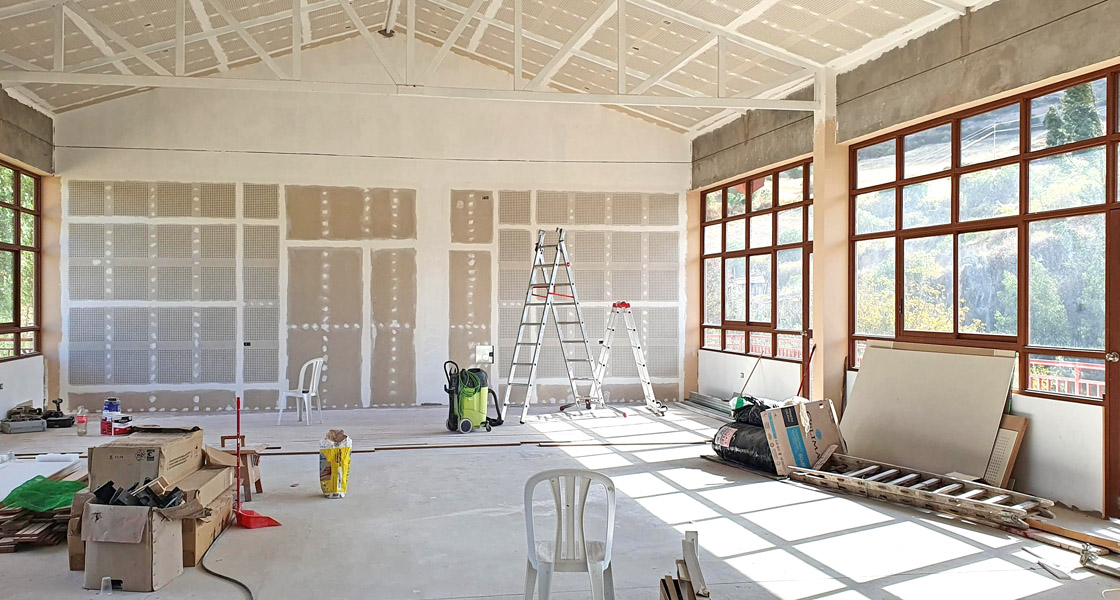

Vista de la gran sala. Aún queda trabajo por hacer aquí.
