Un balance positivo
Queridos amigos, este informe de construcción es algo muy especial. Estoy sentado en Bogotá esperando con mi familia el vuelo de conexión a Francfort del Meno. Sin embargo, algunas de las fotos no tienen ni 24 horas. Trabajé en las obras hasta poco antes de abandonar el país. Fue una época especial para mí. En realidad vine a construir la ampliación del Colegio, pero también participé en la construcción de la Residencia II (hotel) y en trabajos de consultoría para la ampliación del anfiteatro y algunos proyectos menores.
Estoy deseando ver qué ocurre en las obras durante mi ausencia física. A 19 de marzo, la situación era la siguiente:
Colegio: Los armazones de los dos nuevos edificios están «en general» terminados. Nuestros obreros han vaciado las habitaciones. Un subcontratista está trabajando actualmente en la construcción del primer tejado. También se han terminado los dos muros incas que rodean los campos de deporte. Forman la base de las posiciones de las dos canchas de baloncesto y voleibol, que ahora están incluso listas para los torneos tras un pequeño rediseño.
El resto de los trabajos de acabado, enlucido, solado, baldosas en los pasillos y escaleras, azulejos (en los aseos), construcción de ventanas y pintura los realizará una empresa externa.
La construcción de campos de deporte y pistas de atletismo es algo más difícil porque en Perú no se dispone de los mismos materiales que en Europa Occidental. Muchas instalaciones deportivas escolares y de ocio están simplemente hormigonadas, lo que entraña un alto riesgo de lesiones. No queremos eso en el Colegio.
Residencia II: Unos 15 trabajadores están colocando las baldosas de las dos plantas de la casa de huéspedes. Los suelos de la mayoría de las habitaciones están acabados y se espera que finalicen en los próximos días. Lo mismo ocurre con los azulejos de los cuartos de baño. Los trabajos de pintura también están llegando a su fin. Sí, los procesos de trabajo peruanos son un poco diferentes… todo debería estar terminado a finales de marzo.
Para permitir que entre un poco más de luz en las habitaciones traseras, se retira y fija el talud existente. Más adelante, sólo quedará visible el muro inca como mampostería vista. Nuestro taller de carpintería está trabajando a toda máquina en el mobiliario. Estoy impaciente por ver los muebles terminados.
Anfiteatro: La construcción metálica está tomando forma. Se han colocado las vigas para la lona del tejado y ahora están esperando el montaje final in situ. La extensión de los asientos de la tribuna también se está haciendo visible. Queda por ver si todo estará listo a tiempo para el festival.
Centro de ocio: Actualmente se están instalando y conectando las instalaciones sanitarias. Sin embargo, los recursos humanos del Mantenimiento (mantenimiento) no son inagotables. Esto significa que es poco probable que se terminen antes del festival.
Saludos desde Curahuasi Bogotá, Saludos Christian

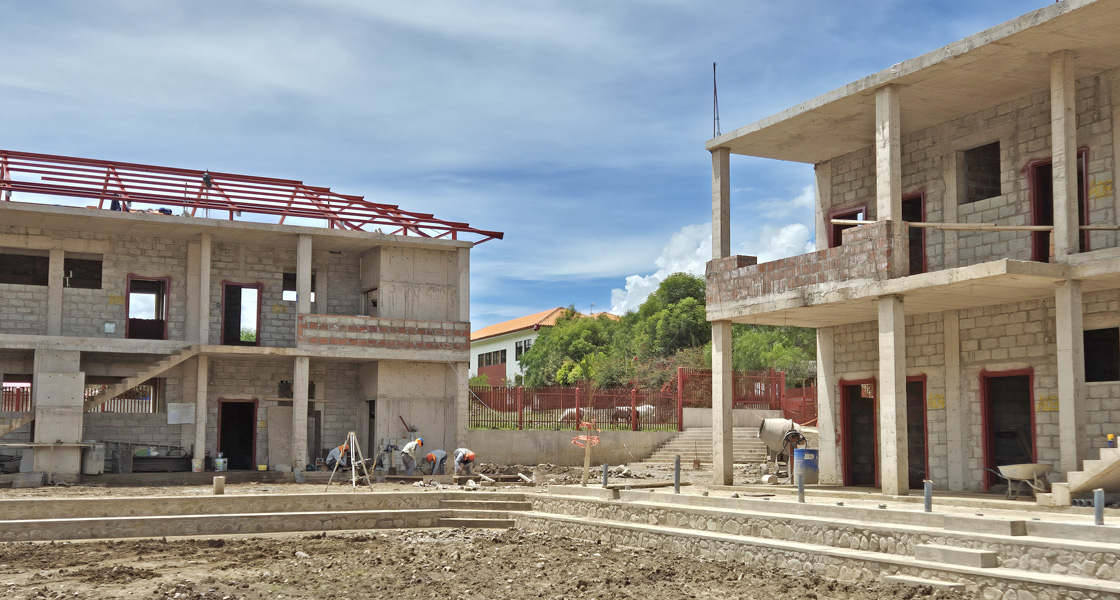

( 1 – Foto superior: Estado del edificio Colegio)
