El ingeniero civil Christian Heuchert redacta el informe de construcción

En una nota positiva

Queridos amigos, crecimiento constante, ¿no es eso lo que queremos también en nuestras vidas? Durante las últimas semanas, hemos visto crecimiento en la obra todos los días. Las fotos de ayer ya no están actualizadas. Por eso os envío fotos antiguas con este informe, con la esperanza de que os unáis a mí para disfrutar del progreso de la construcción en las obras.

Colegio: Hemos hormigonado el techo de la planta baja del edificio A y estamos instalando las barras de refuerzo de los pilares. Hormigonar el techo significa que 28 trabajadores y 2 trabajadoras de la construcción produjeron 52 metros cúbicos de hormigón (aproximadamente 110 toneladas) en 11,5 horas, lo transportaron al lugar de instalación, lo instalaron y lo compactaron. Cada uno de ellos movió unos 3500 kg ese día. A mano, sin grúa, sin bomba de hormigón.

Al Edificio B aún le falta un soporte y algunos metros cuadrados de albañilería. Una vez terminada la albañilería, se encofrarán y hormigonarán las paredes del ascensor y las vigas.

Residencia II: Todavía no se ve mucho de esta obra. Se ha cavado la fosa de excavación y se ha compactado el terreno para los cimientos, lo que ha provocado el traqueteo de las tazas de los armarios del hospital. El equipo de construcción está preparando las jaulas de refuerzo para las columnas que se unirán a los cimientos.

Centro de reunión cristiano: Se están realizando obras en los techos y paredes de la gran sala. Se está preparando la colocación del parquet en el taller. Se realizan trabajos de pintura, fontanería y electricidad en la medida de lo posible, además de los trabajos de mantenimiento «normales».

Un viejo anuncio de gasolinera decía: «Hay mucho que hacer, ¡manos a la obra!» Y eso es exactamente lo que están haciendo los esforzados hombres y mujeres de los departamentos de Mantenimiento y Construcción. Con esto en mente

Saludos de Curahuasi, Christian

(Leyenda de la imagen superior: El hormigón se produjo con 2 equipos en la mezcladora y el cabrestante).

Se necesitaron unos 400 sacos de cemento (17 toneladas) para producir el hormigón del forjado.
16.00 hora local: El trabajo está llegando a su fin.
Ahora podemos tomarnos un descanso hasta que se hormigonen las columnas del piso superior.

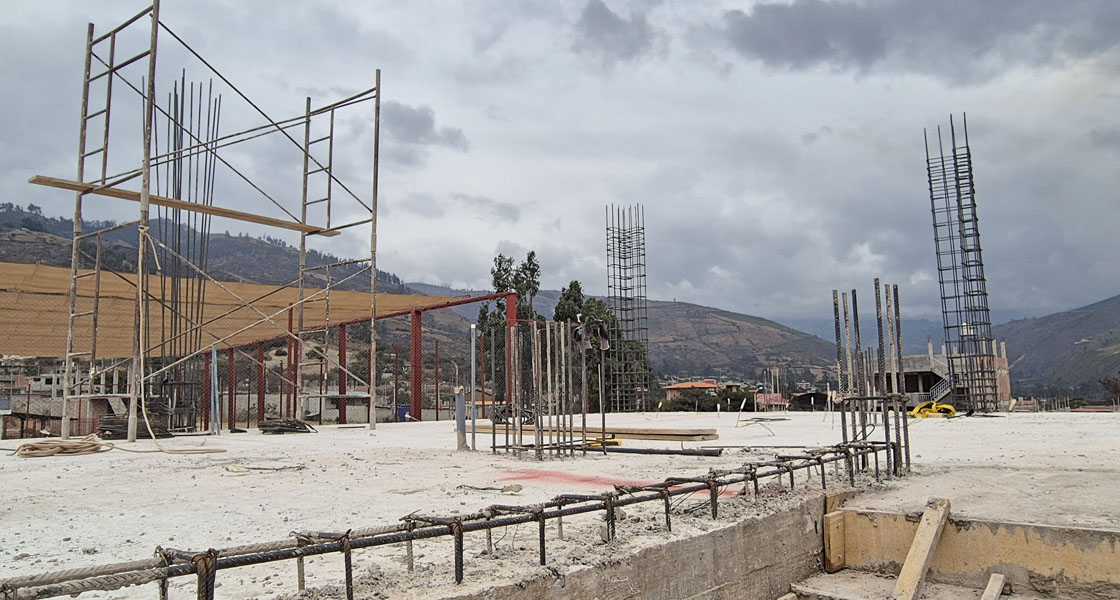

Los primeros pilares del piso superior ya han recibido sus barras de refuerzo.
Progreso de la construcción en el Edificio B – Aquí todavía hay que hormigonar una columna.

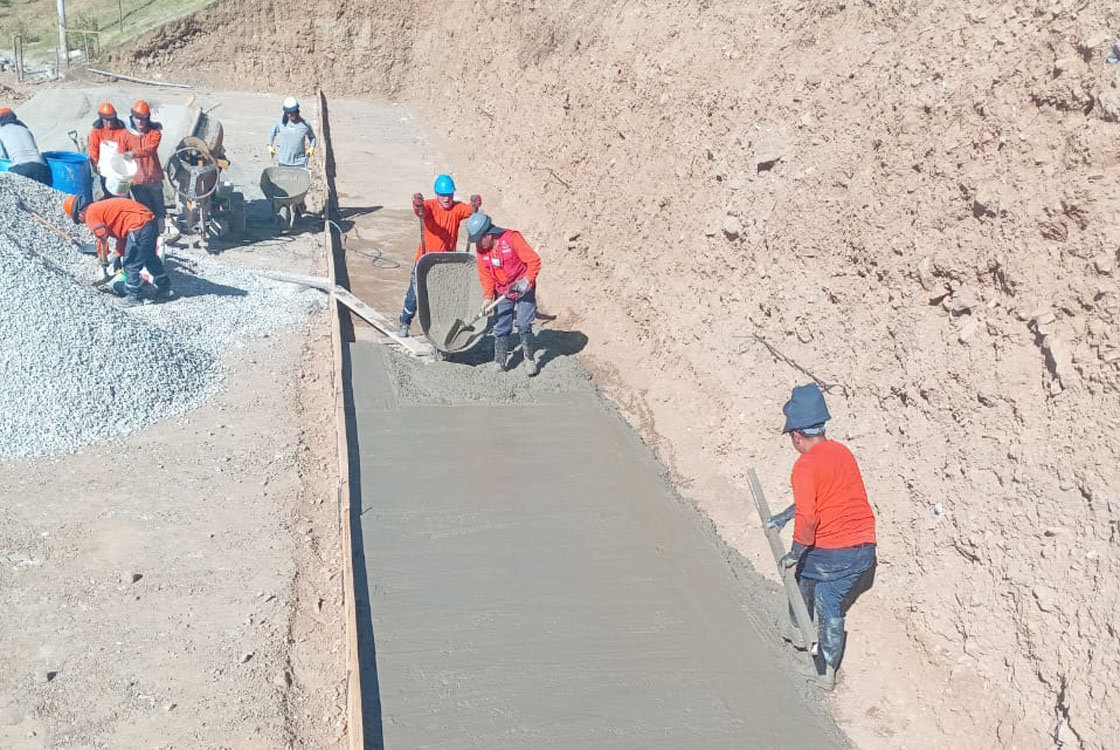

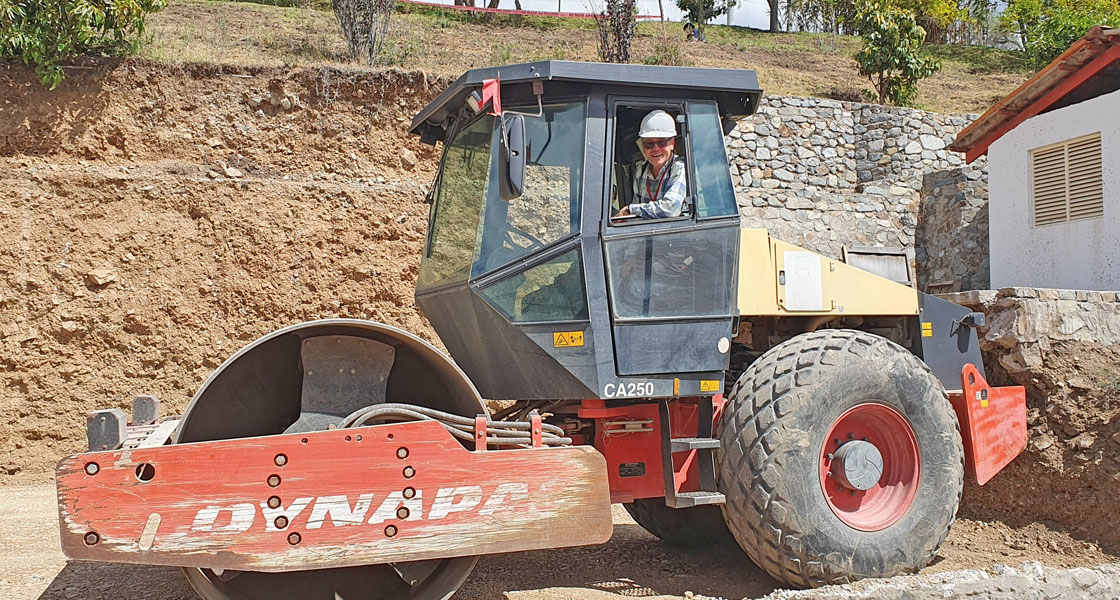

Supervisión práctica de la construcción en un vibrador de superficie (no un rodillo) en la obra de Residencia II.
Dentro de seis meses se levantará aquí un edificio de dos plantas.
