Las cosas van bien en las obras
Queridos amigos, es estupendo ver cómo avanzan las cosas en las obras. Mientras que el trabajo en el Centro Cristiano de Reuniones puede llevarse a cabo en gran medida independientemente del tiempo, en las otras dos grandes obras dependemos de que el tiempo sea seco. Es bueno que nuestro Dios también lo sepa y que podamos confiar en que la temporada de lluvias comience en el momento adecuado.
Colegio: La construcción de las 21 columnas del Edificio A está en plena marcha: se han hormigonado 9 de ellas. También han comenzado los trabajos de albañilería y se puede reconocer el primer salón de actos (la primera aula).
Se han hormigonado las vigas del Edificio B y se están realizando los trabajos de albañilería restantes. Actualmente se está fabricando el encofrado para el ascensor, ya que las paredes interiores del hueco del ascensor se están fabricando en calidad de hormigón visto. Esto significa que después no habrá que enlucir ni pintar.

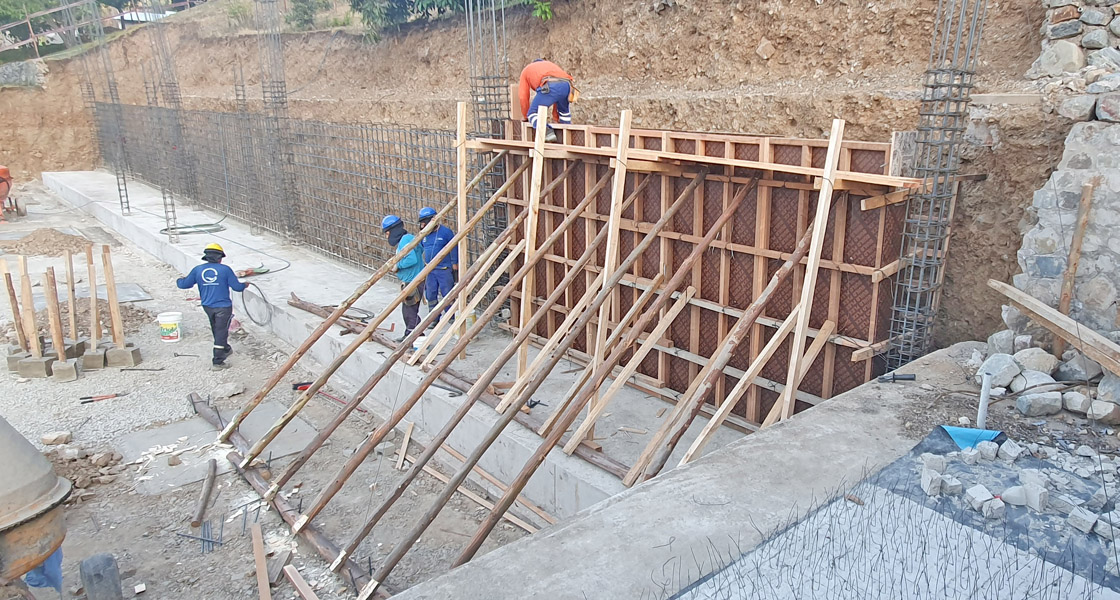

Residencia II: Los cimientos de la Residencia no avanzan con la rapidez prevista en el calendario de la empresa constructora. El tiempo se puede recuperar y los plazos de construcción siempre están sujetos a cierta «dinámica». Actualmente se está cerrando el muro de contención del talud. El muro de contención es la parte más compleja de la cimentación. También se están fabricando las jaulas de refuerzo para los soportes, que luego se incorporarán a los demás cimientos. ( Foto superior: El Edificio A va literalmente hacia arriba).
Saludos, Christian
