El ingeniero civil Christian Heuchert está satisfecho
Queridos amigos, las dos últimas semanas se han caracterizado por la fiesta nacional/Día de la Independencia en Perú y la limpieza de la obra para la construcción de la Residencia II. Tradicionalmente, diversos grupos marchan en la Plaza de Armas el Día de la Independencia. Así lo hacemos nosotros como Obreros (trabajadores de la construcción) junto con las demás áreas de trabajo de Diospi-Suyana con nuestras respectivas ropas de trabajo.
Colegio: A pesar de los días festivos, la construcción avanza. En el Edificio A, se está levantando el encofrado del techo por encima del pasillo y se está instalando el acero de refuerzo. En el Edificio B aún no hemos llegado tan lejos. Estamos trabajando duro para terminar los pilares de la planta baja y poder empezar la albañilería.

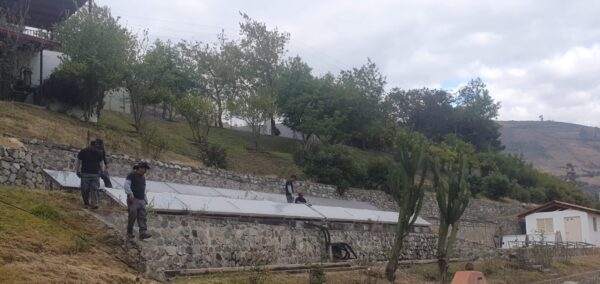

Residencia II: Para trasladar los paneles solares, fue necesario aumentar el personal de mantenimiento con trabajadores de la construcción del Colegio. Mientras tanto, parte del sistema solar para el agua caliente se ha instalado en la nueva ubicación y está en funcionamiento.
También hubo que trasladar una columna de alumbrado porque estaba situada en la esquina prevista del nuevo edificio. En su nueva ubicación, ahora también proporciona luz adicional para las escaleras. (Foto superior: Trabajadores de la construcción de Diospi-Suyana marchan el Día de la Independencia)
Saludos, Christian
