Un informe de construcción del veterano Udo Klemenz

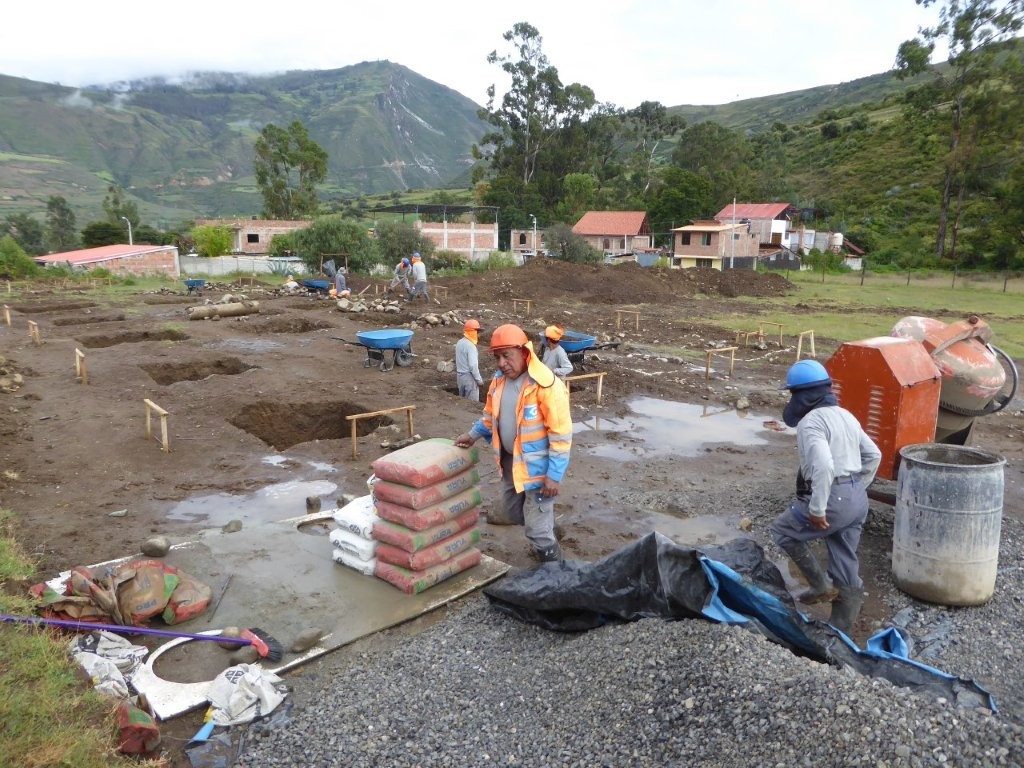

Hola amigos, aunque seguimos trabajando en las obras de la escuela con un equipo reducido, hemos avanzado mucho en los últimos días gracias al tiempo favorable. Sin embargo, el jueves por la noche volvió a llover copiosamente y las obras se convirtieron en un barrizal.
A excepción de la conexión eléctrica, las instalaciones de la obra se completaron durante la semana del informe.

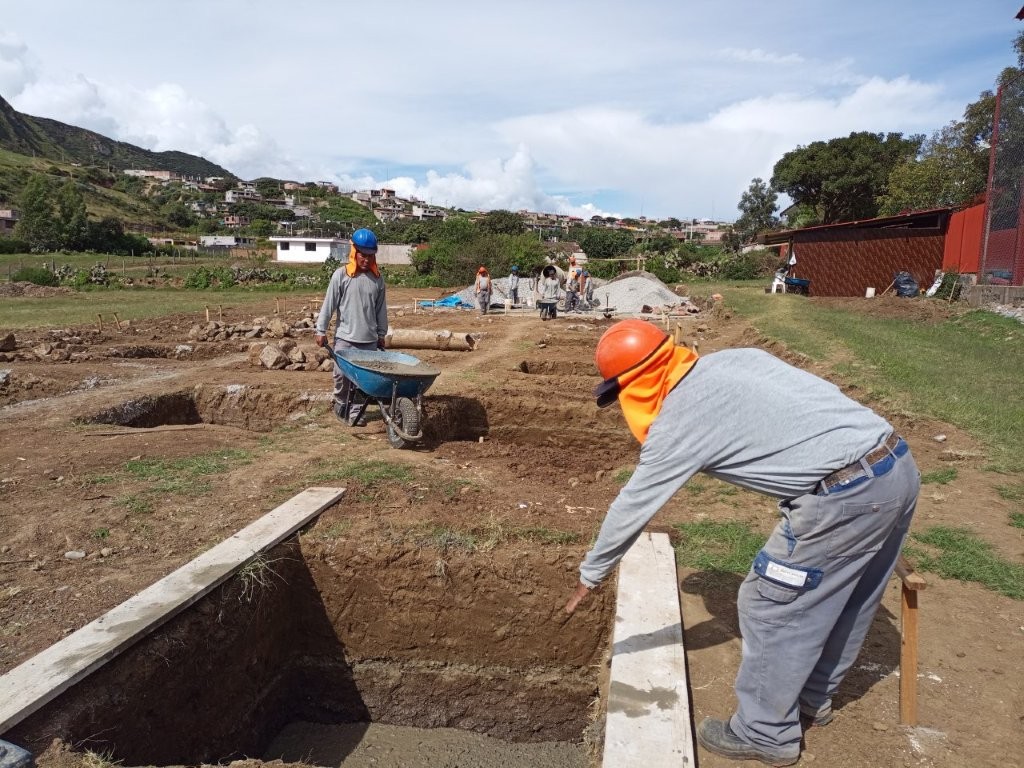

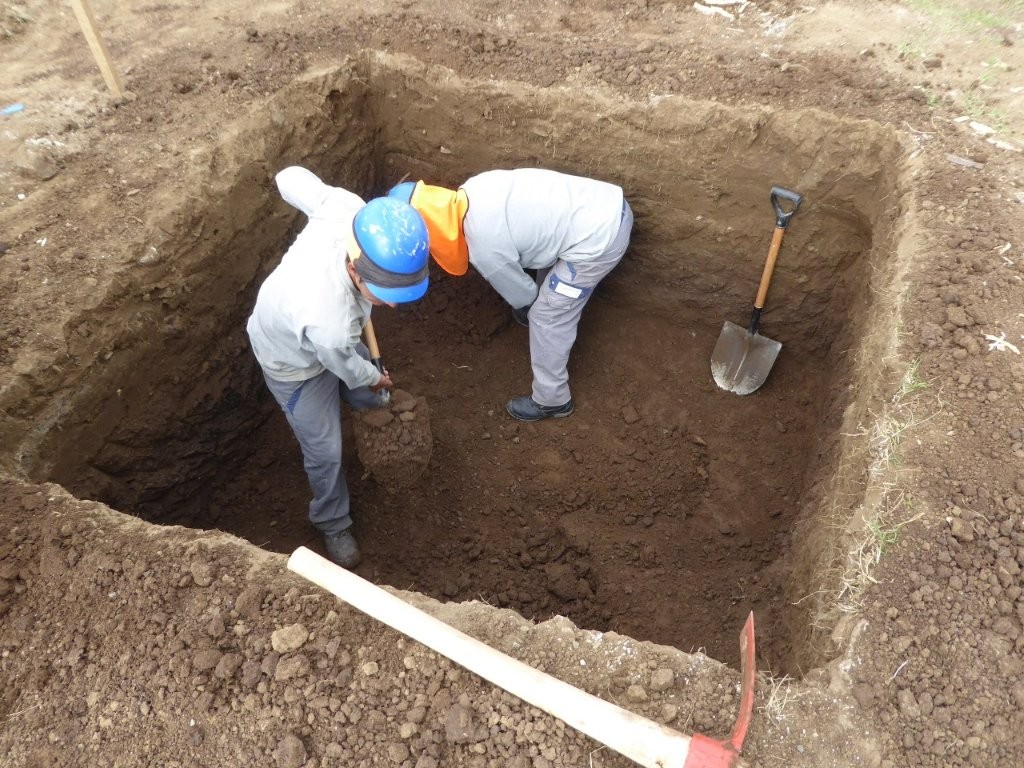

19 de los 25 fosos de cimentación del primer edificio ya se han excavado a mano hasta llegar al suelo de carga (unos 70 m³). El suelo no portante se ha sustituido por hormigón pobre.

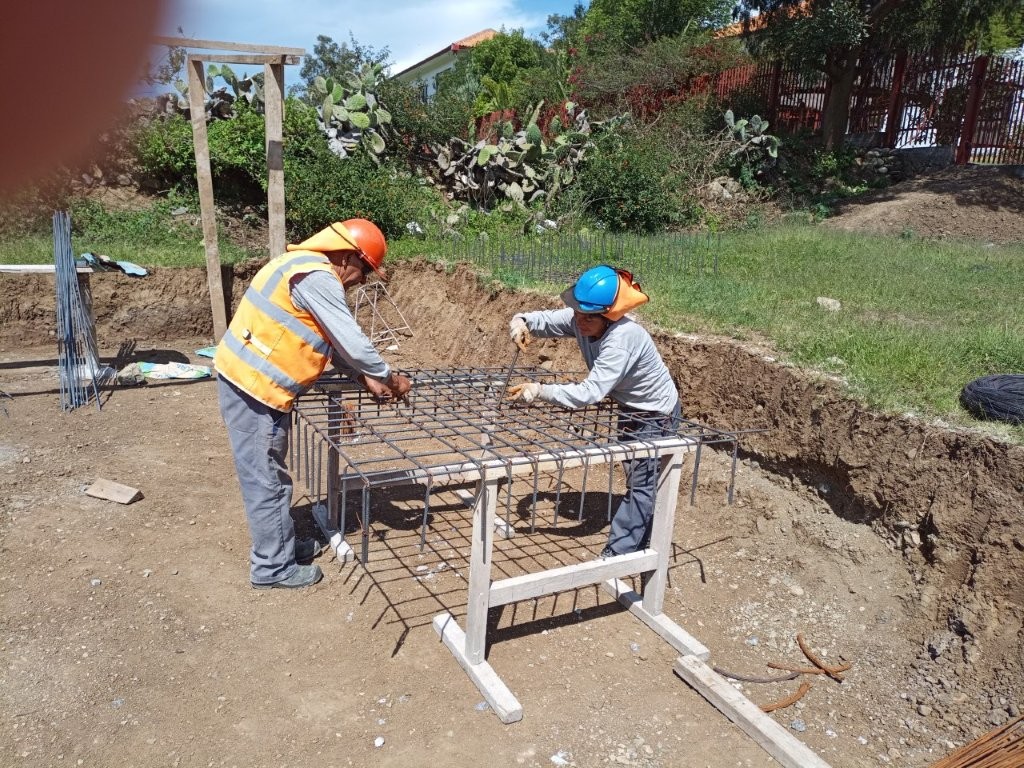

Ahora se están preparando los hierros y el encofrado para los cimientos individuales.
Mis mejores deseos y un feliz fin de semana, Udo
