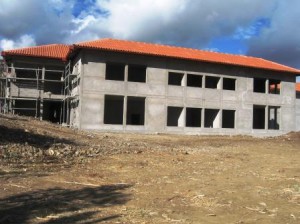

Liebe Freunde von Diospi Suyana, nach vielen Anfragen und Vertröstungen erhielten wir letztes Wochenende endlich einen Radlader und zwei LKW’s von der Stadtverwaltung und konnten überschüssiges Aushubmaterial auf dem unteren Baugelände und an der Grundstücksgrenze zu Gebäude 2 abfahren. Jetzt haben wir für den Bau des Kindergartengebäudes ausreichend Platz und es gibt später eine freie Sicht auf die Berge aus den Physik- und Chemiesälen.

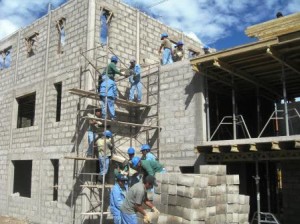

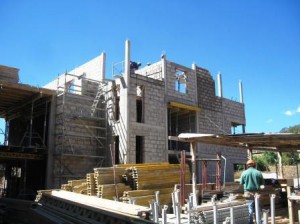

Im 2. Obergeschoss des Verwaltungsgebäudes gehen die Mauerarbeiten langsam dem Ende entgegen und ich hoffe, dass wir Ende nächster Woche die Dachdecke betonieren können.

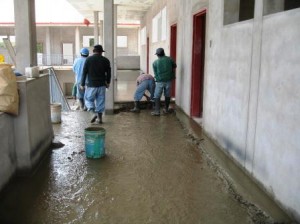

Im Haus 3 + 4 wird auf den Laubengängen Estrich verlegt und die Maler arbeiten in den Klassenräumen. Die Fenster für Haus 5 haben wir jetzt versuchsweise an eine örtliche Firma vergeben, nachdem sich die Angebote aus Lima als total überteuert erwiesen haben. In einigen Wochen werden wir wissen, ob wir mit dem örtlichen Unternehmer weiter arbeiten können.

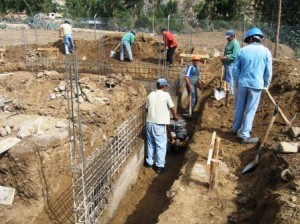

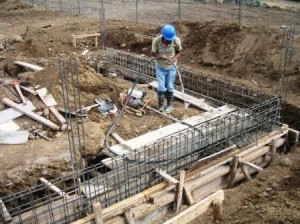

Die von der Gründung her gesehen aufwendigste Ecke der Sporthalle haben wir so gut wie geschafft und fangen jetzt an Zug um Zug die Fundamentbalken zu betonieren.
Ein gesegnetes und erholsames Wochenende wünscht, Udo
